Дулааны шугамын шинэчлэлийг хугацаанд нь дуусгахыг үүрэг болголоо

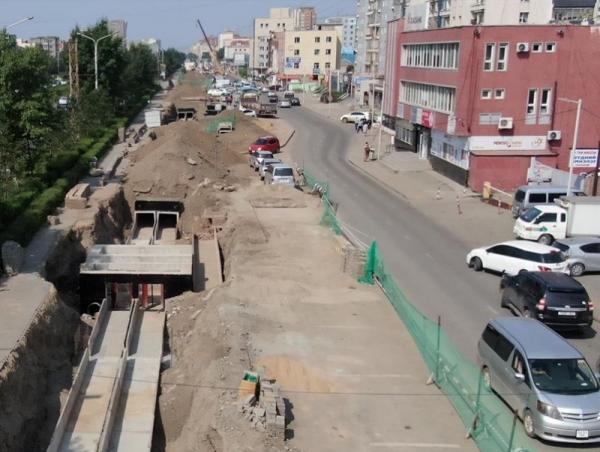

10 дугаар хорооллоос Сүлжмэлийн үйлдвэр хүртэлх буюу 8А магистраль шугамыг өргөтгөн, бүрэн шинэчилж, халаалтын улирлаас өмнө ашиглалтад оруулахаар ажиллаж байна. Хотын дарга холбогдох албаныхны хамт газар дээр нь ажиллаж, магистраль шугамын шинэчлэлийн ажлыг хугацаанд нь чанартай гүйцэтгэхийг үүрэг болголоо.
Тус 8А магистраль шугамыг анх 1997 онд Дани Улсын буцалтгүй тусламжаар угсарч байсан бөгөөд 24 жил болж буй, ашиглалтын хугацаа дууссан шугам юм. Өнгөрсөн өвөл л гэхэд 3-4 удаа том аваар гарч, тухайн үед нь шуурхай арга хэмжээ авч, засварлаж байсан. Иргэдийн хувьд ажил удаашралтай байна гэж шүүмжилж байгаа боловч энэ удаагийнх урсгал засвар бус, бүрэн шинэчлэн сольж байгааг албаныхан онцолж байлаа.
“Улаанбаатар дулааны сүлжээ” ТӨХК-ийн ерөнхий инженер Ш.Мөнхжаргал “Европын сэргээн босголт, хөгжлийн банкны санхүүжилтээр 3.3 км буюу 8А магистраль шугамыг иж бүрэн шинэчлэн сольж байна. Ажлын явц 50 гаруй хувьтай байгаа. Бид есдүгээр сарын 15-н гэхэд халуун ус өгч, аравдугаар сарын 15-н гэхэд тохижилтын ажлыг бүрэн дуусгахаар төлөвлөсөн. Хүндрэлтэй асуудал нь турба саатсан. Нийт 600 тонн гаруй турба Эрээнд байгаа. Эдгээрийг авчрахад 40 гаруй вагон зайлшгүй шаардлагатай. Төлөвлөгөөгөөр наймдугаар сарын 1-н гэхэд турба угсрах ажил хийгдэж эхлэх ёстой байсан. Энэ ажил 7-10 хоногоор саатах нөхцөл байдал үүсээд байна. Яам, холбогдох байгууллагаас дэмжлэг хүсэж, албан бичиг илгээсэн. Хотын захиргаа, Захирагчийн ажлын албанаас талбай чөлөөлөх ажлыг богино хугацаанд зохион байгуулсан. Шугам, сүлжээг шинэчлэх ажил долдугаар сарын 5-нд эхэлж, наадмын амралтын өдрүүдээр амралгүй ажилласан” гэв.
Нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагч Д.Сумъяабазар “Улаанбаатар хотын хамгийн том тулгамдсан асуудлын нэг бол дэд бүтэц. Тэр дундаа дулааны шугам сүлжээ, хангамжийн асуудлыг УИХ, Засгийн газрын түвшинд оруулж, шуурхай шийдэхгүй бол Улаанбаатар хот цаашдаа орон сууцны хорооллоо тэлэх, гэр хорооллыг орон сууцжуулах хөтөлбөр хэрэгжүүлэхэд хүндрэлүүд тулгарна. Өнгөрсөн өвөл дулаан хангамжийн гол шугамууд задарч, зарим орон сууц хөлдөх хүртэл хэмжээнд хүрсэн. Иймээс Сүлжмэлийн үйлдвэрээс 10 дугаар хороолол хүртэлх шугам сүлжээг шинэчилж байна. Улаанбаатар хотын дулаан хангамжийн 91 км шугам, сүлжээг зайлшгүй солих шаардлагатай. Үүнд 350 тэрбум төгрөгийн санхүүжилт хэрэгтэй. Дулааны эх үүсвэрт томоохон өөрчлөлт, шинэчлэлт хийхгүйгээр орон сууцны бодлого явахгүй. Үүнийг шийдэхийн тулд Засгийн газрын 146 дугаар тогтоол гарч, УИХ-д Улаанбаатар хотын хөгжлийг дэмжих түр хороо байгуулагдсан” хэмээн ярилаа.
Цаг үе
“Оюутолгой” компанийн удирдлагуудтай уулзаж санал солилцлоо
Талууд энэхүү уулзалтаар Монгол, Хятад хоёр улсын Засгийн газар хоорондын хамтын ажиллагааны хэлэлцээр, Гашуунсухайт-Ганцмод боомтын хил дамнасан төмөр замын төслийг хэрэгжүүлэх хүрээнд “Оюутолгой” компанийн салбар автозамыг хилийн боомт хүртэлх чиглэлд нүүрсний тээвэрлэлтэд тодорхой цагийн хуваарьтайгаар богинын тээвэрт түр ашиглах, хамтран ажиллах талаар санал солилцлоо
Уулзалтын эхэнд Засгийн газрын хэрэгжүүлэгч агентлаг, Төмөр замын газрын дарга Б.Артур Монгол Улсын Засгийн газар болон Зам, тээврийн яамнаас Гашуунсухайт–Ганцмод боомтын хил дамнасан төмөр замын төслийг хэрэгжүүлэх хүрээнд хийгдэж буй ажлуудын талаар дэлгэрэнгүй танилцуулж, мэдээлэл солилцсон юм.
Мөн бүтээн байгуулалтын барилгын ажил албан ёсоор эхэлснийг дуулгаад, хоёр улсын Засгийн газар хоорондын хамтын ажиллагааны хэлэлцээрийн хүрээнд “гурвыг цогцоор” хамтын ажиллагааны зарчмын хүрээнд “Хил дамнасан төмөр зам хамтран барих”, “Нүүрс худалдах, худалдан авах урт хугацааны гэрээ”, “Нүүрсний уурхайн хүчин чадлыг нэмэгдүүлэх” гэсэн гурван гол үйл ажиллагааг хэрэгжүүлэхээр тохирсон бөгөөд гурван гэрээний нэг болох “Хил дамнасан төмөр зам хамтран барих хэлэлцээр”-ийг ЗТЯ-наас Хятадын талтай эцэслэн тохирч, 2025 оны 05 дугаар сарын 14-ний өдөр гарын үсэг зурж баталгаажуулж, нээлтийн ёслолыг хамтран зохион байгуулсан гэдгийг тодотгосон юм.
Энэ ажлыг хэрэгжүүлэх хүрээнд “Монголын төмөр зам” ТӨХК, “Чайна Энержи Коксжих нүүрс (Тяньжин)” ХХК хоорондын Нүүрс тээвэрлэлтийн урт хугацааны гэрээг байгуулсан. Өөрөөр хэлбэл, “Тавантолгойн уурхайгаас Ганц мод боомт хүртэл хүргэх нүүрсний тээврийг “Монголын Төмөр Зам” ТӨХК хариуцан гүйцэтгэнэ.
Нүүрсний тээвэрлэлтийг манай улс төмөр зам, автозам хосолсон холимог тээврээр тээвэрлэхээр төлөвлөж буй бөгөөд эхний нүүрс тээврийн галт тэргийг 2025 оны 06 сарын 20-нд явуулахаар төлөвлөж байна.
Иймд Зам, тээврийн яам болон Засгийн газрын хэрэгжүүлэгч агентлаг, Төмөр замын газраас Гашуунсухайт-Ганцмод боомт чиглэлийн нүүрсний тээвэрлэлтэд Өмнөговь аймгийн нутаг дэвсгэрт орших “Оюутолгой” компанийн салбар автозамыг богинын тээвэрт буюу 11 км автозамыг тодорхой цагийн хуваарьтайгаар түр ашиглах, хамтран ажиллах талаар санал солилцлоо.
“Оюутолгой” компанийн “Удирдлагын баг”-ийнхан энэхүү саналыг компанийн удирдлагууд дотооддоо хэлэлцэж, дахин уулзаж санал солилцохоор тохиролцлоо.
Уулзалтад Зам, тээврийн яамны Төмөр зам, далайн тээврийн бодлого зохицуулалтын газрын дарга Х.Итгэлт, Засгийн газрын хэрэгжүүлэгч агентлаг-Төмөр замын газрын дарга Б.Артур, Монголын төмөр зам” ТӨХК-ийн Гүйцэтгэх захирал О.Батчулуун нар оролцлоо.
Цаг үе
Энэ жилийн Элсэлтийн шалгалт өнөөдөр эхэлнэ
2025 оны Элсэлтийн Шалгалт өнөөдөр буюу зургаадугаар сарын 18-нд 10:00 цагаас түүхийн хичээлээр эхэлнэ. Шалгалт зургаадугаар дугаар сарын 21-нийг дуустал үргэлжилнэ. Энэ жил улсын хэмжээнд 43,350 хүүхэд элсэлтийн шалгалт өгнө. Улсын хэмжээнд ЭШ-ыг 50 байранд зохион байгуулах бөгөөд үүнээс 23 нь хөдөө орон нутагт, 27 нь Улаанбаатар хотод байна.
Нийслэл хотод Элсэлтийн Шалгалт зохион байгуулах байршлууд
Баянзүрх дүүрэг
- 14-р сургууль
- 21-р сургууль
- 48-р сургууль
- 53-р сургууль
- 84-р сургууль.
Баянгол дүүрэг
- Оюуны Ундраа цогцолбор сургууль
- Эрдмийн Өргөө цогцолбор сургууль
- Эрдмийн Ундраа цогцолбор сургууль
- 141-р сургууль.
Багануур дүүрэг
- Боловсрол цогцолбор сургууль.
Налайх дүүрэг
- 119-р сургууль.
Сүхбаатар дүүрэг
- 1-р сургууль
- 4-р сургууль
- 16-р сургууль
- 45-р сургууль.
Сонгинохайрхан дүүрэг
- Хөгжил цогцолбор сургууль
- Ирээдүй цогцолбор сургууль
- 67-р сургууль.
Хан-Уул дүүрэг
- 18-р сургууль
- 52-р сургууль
- 75-р сургууль
Чингэлтэй дүүрэг
- 39-р сургууль
- 50-р сургууль.
Өмнөх оны шалгуулагчид дараах байруудад очиж шалгалтаа өгнө.
Чингэлтэй дүүрэг
- 5-р сургууль
- 24-р сургууль
- 57-р сургууль
Хан-Уул дүүрэг
- 15-р сургууль.
Шалгалт өгөхдөө дараах баримт бичгүүдийг авч очно. Бүртгэлийн хуудас (2025 онд ЕБС төгсөж буй шалгуулагчид бүртгэлийн хуудас дээрээ сурч буй сургуулийнхаа захирлаар гарын үсэг зуруулан, тамга даруулж баталгаажуулна.
2025 оноос өмнө ЕБС төгссөн шалгуулагчдын бүртгэлийн хуудас нь QR кодоор баталгаажсан байна) Суудлын хуваарь Бүрэн дунд боловсрол болон түүнээс дээш боловсрол эзэмшсэнийг гэрчлэх баримт бичиг Иргэний үнэмлэх. Хэрэв иргэний үнэмлэх байхгүй бол E-mongolia -ийн лавлагаа, жолооны үнэмлэх, гадаад паспорт зэргийг орлуулах баримт бичиг байж болно.
Цаг үе
УБЦТС: Өнөөдөр хийгдэх засварын хуваарь
Өнөөдөр буюу 2025 оны зургаадугаар сарын 18-ны Лхагва гарагт цахилгаан шугам сүлжээнд хийх засварын хуваарийг танилцуулж байна. Хэрэглэгчид ээ, засвар хийх хугацаанд хэрэглээгээ түр зохицуулна уу.
ЖИЧ: Цаг агаарын нөхцөл байдлаас шалтгаалан хуваарьт өөрчлөлт орвол, гэрээт бүртгэлтэй утасны дугаарт мэдээлэл хүргэх болно. Засварын ажлыг тухайн тоноглолоос хүчдэлээс бүрэн чөлөөлсний дараа хийдэг нөхцөл байдлыг харгалзан үзэж, хүлээцтэй хандахыг хэрэгчлэгч та бүхнээс хүсье.
-
Улстөр нийгэм2021/01/14
НББХ: Хөдөлмөрийн тухай хуулийн шинэчилсэн найруулгын төслийн анхны хэлэлцүүлгий...
-
Цаг үе2022/11/04
Туул, Сэлбэ гол орчмыг тохижуулахад БНСУ-ын туршлагыг судлан, хамтран ажиллана
-
Улстөр нийгэм2021/03/01
Дэлхийн банк боловсролын хоцрогдлыг арилгах төслийг дэмжиж ажиллахаа илэрхийлэв
-
Улстөр нийгэм2022/08/11
НҮБ-ын ЕНБД Антонио Гутерреш монгол ахуй соёлтой танилцлаа
